跳过导航

房屋局完成社屋恒常性首批申请资格审查及评分

社会房屋恒常性申请查询申请状态

房屋局一直致力照顾经济薄弱家团的居住需要,随着社会房屋去年8月开始实施恒常性申请,房屋局迄今收到递交申请约3,500份申请(约200份为电子申请),经审核齐备文件获发编号约3,000份,当中资格审查后并已评分的获接纳申请约1,400份,不合资格驳回或处于法律程序的申请约有600份(主要为每月总收入超出上限、申请前5年内曾持有不动产、曾为经屋取得人或四厘补贴取得者等。),约1,000份申请正在审查。

房屋局今(19)日开通社屋恒常性申请的网上查询(https://www.ihm.gov.mo/zh/sh-waiting-query)、24小时语音查询电话(2859 4875内社屋查询栏目),申请人可透过输入其身份证编号或申请表编号查阅申请的得分。

另一方面,2017期社屋申请确定轮候名单公布至今,在6,354个申请中,已完成5,380个审查,其中3,280个(约占6成)符合资格﹔仅余约550个待甄选,预计全部可于明年完成审查及上楼工作(即清队)。

目前2017期社屋申请平均轮候时间为420日(约1年2个月),最长轮候时间为870日(约2年5个月)。

紧接2017期清队后,房屋局将安排首批合资格的恒常性申请家团按序核实资格后上楼。房屋局网页(www.ihm.gov.mo)内每周会有社屋申请审查的情况资料。

特区政府致力增加社屋供应,除了刚落成的望厦社屋-望德楼外,台山社屋-台晖楼(510个单位)预计明年第一季落成,未来慕拉士社屋,新城A区社屋项目,加上每年约400个退回的社屋单位进行翻新(详见附表),预计足以落实获接纳的社屋恒常申请家团轮候期4年的上楼目标。

社屋项目

单位数量

兴建进度

望厦社屋-望德楼

768个

2021年6月竣工

台山社屋-台晖楼

510个

预计2022年第一季竣工

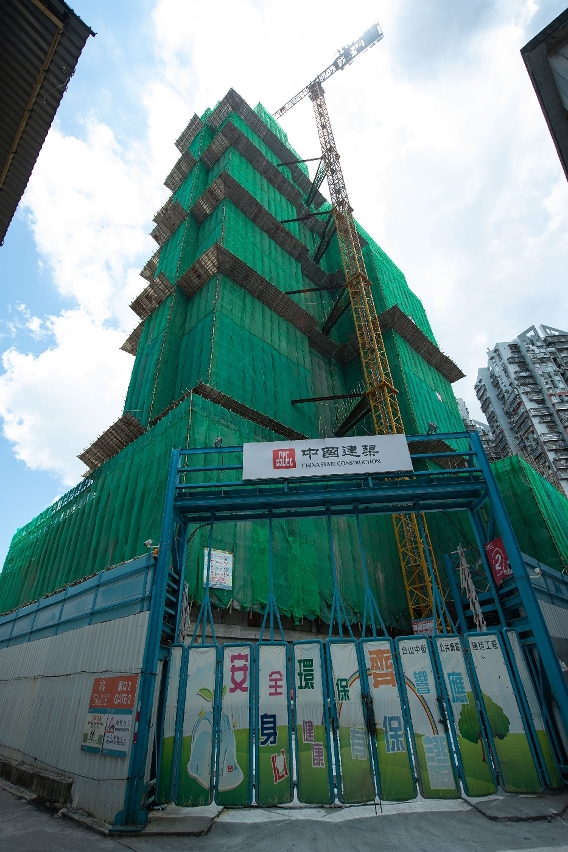

慕拉士社屋

1,590个

现正进行基础及地库工程,建造上盖工程亦已公开招标,预计2024年竣工

新城A区

约4,000个

按序招标兴建

总数

约6,868个

(另有每年退回约400个社屋单位进行翻新)
